Bricolage, outillage et aménagement extérieur : guides pratiques pour réussir ses travaux …

Plomberie de la maison

Changer un receveur de douche sans tout casser

8 min de lecture
Changer un receveur de douche sans tout casser

Changer un receveur de douche se joue en quatre temps : déposer l’ancien bac sans détruire le mur, contrôler le support et l’évacuation, poser le nouveau parfaitement de niveau, puis refaire l’étanchéité. La difficulté ne vient presque jamais du bac lui-même, mais de ce que la dépose révèle en dessous.

Le remplacement s’impose quand le receveur est fissuré, quand son émail est usé au point de retenir les salissures, ou quand une infiltration se déclare à la jonction du mur. Reste à savoir jusqu’où le chantier va s’étendre, et cette réponse arrive au moment de la dépose.

Réparer ou remplacer : trancher avant de démolir

Toutes les fissures ne condamnent pas un bac. Une microfissure de surface dans l’émail d’un receveur en grès se traite par un kit de réparation époxy, avec un résultat visible mais durable plusieurs années. Une fissure traversante, qui laisse passer l’eau, condamne en revanche le receveur : le support se gorge d’humidité à chaque douche, et le problème réapparaît quelques semaines après toute réparation de surface.

Trois signaux imposent le remplacement sans hésiter :

  • une fissure traversante, repérable en versant un peu d’eau colorée et en observant le dessous quand c’est possible ;
  • un joint périphérique refait plusieurs fois qui noircit de nouveau en quelques mois, signe que l’eau passe ailleurs ;
  • un receveur qui bouge ou sonne creux au pied, révélateur d’un calage effondré ou d’un support dégradé.

L’écoulement lent, lui, n’a rien à voir avec le bac. Il vient du siphon ou de la canalisation, et se traite par les méthodes mécaniques décrites pour déboucher un évier sans produit. Remplacer un receveur pour un problème d’écoulement revient à changer une roue pour une panne de moteur.

Préparer le chantier et couper l’eau

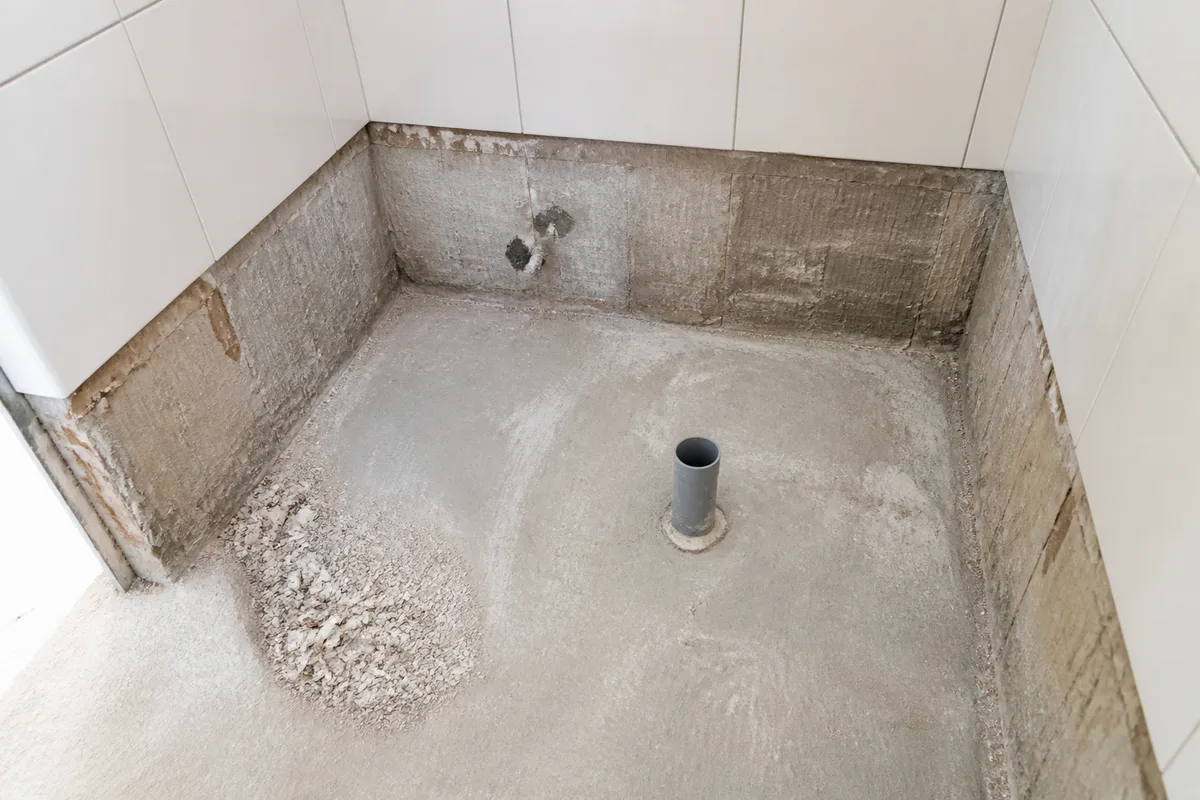

Salle de bain en cours de travaux avec ancien bac à douche déposé et sol protégé

La coupure d’eau se fait au robinet d’arrêt de la salle de bain quand il existe, au compteur sinon. Purgez ensuite le mitigeur en position chaude puis froide pour vider la colonne. Cette étape banale évite l’inondation classique du démontage de paroi, quand un flexible reste sous pression.

Le matériel se prépare avant de commencer, car le chantier reste inutilisable tant qu’il n’est pas terminé. Au-delà de l’outillage courant présenté dans la sélection des outils de base d’une boîte à outils, prévoyez une meuleuse avec disque diamant pour le joint périphérique, un burin fin, un cutter à joint, du mortier-colle, une bombe de mousse polyuréthane basse expansion si le calage l’exige, et le nécessaire d’étanchéité.

La protection du sol mérite deux minutes. Un receveur en grès pèse plusieurs dizaines de kilos et se pose rarement en douceur : une plaque de carton fort ou un vieux tapis épargne le carrelage de la pièce voisine, seul endroit où vous n’aviez pas prévu de travaux.

Déposer l’ancien receveur en limitant la casse

La dépose commence par le démontage de la paroi ou du rideau, puis par la découpe du joint silicone périphérique au cutter à joint. Vient ensuite la question de la première rangée de carreaux. Dans la quasi-totalité des installations, cette rangée basse recouvre le rebord du bac : elle se dépose donc, carreau par carreau, au burin fin engagé dans le joint, en protégeant la rangée supérieure avec une cale de bois.

Le désolidarisage du receveur suit. Un bac collé au mortier se décolle à la barre à mine, en travaillant depuis un angle, jamais en levier au centre où le grès casse. Un bac sur pieds se démonte plus facilement, mais son évacuation reste souvent encastrée dans une chape. Le point délicat concerne toujours la bonde : dévissez-la avant d’extraire le receveur, sinon la traction arrache le manchon d’évacuation dans le plancher.

Une fois le bac sorti, examinez le support en pleine lumière. Trois observations orientent la suite :

  • une auréole sombre autour de l’évacuation signale une infiltration ancienne, à laisser sécher complètement avant toute repose ;
  • un support friable ou décollé impose une reprise en mortier de ragréage, pas un rattrapage à la colle ;
  • une odeur d’égout persistante indique un siphon désamorcé ou un joint défaillant, à traiter avant de refermer.

Choisir le nouveau receveur

Le choix du receveur de douche se fait sur trois critères objectifs, avant toute considération esthétique. Les dimensions d’abord, mesurées trois fois, largeur et profondeur au niveau du sol et non au niveau du carrelage mural. La hauteur disponible ensuite, imposée par le siphon et la pente d’évacuation. Le matériau enfin, qui décide du confort et de l’entretien.

Le grès émaillé reste le plus dur et le plus stable, avec un poids important. La résine chargée, plus légère, offre des surfaces antidérapantes et se coupe sur mesure chez certains fabricants, ce qui rend service dans une pièce hors équerre. L’acrylique renforcé, plus abordable, demande un calage intégral pour ne pas fléchir sous le poids d’un adulte.

Le receveur extra-plat séduit pour son accès facilité, mais il tend un piège : sa faible hauteur ne laisse presque rien pour la pente d’évacuation. Vérifiez la hauteur totale sous bonde exigée par le fabricant avant l’achat, siphon compris. Le receveur à carreler, lui, se pose comme une forme prête à recevoir un carrelage identique à celui du sol, avec une étanchéité rapportée sous carrelage indispensable.

Poser, régler, raccorder

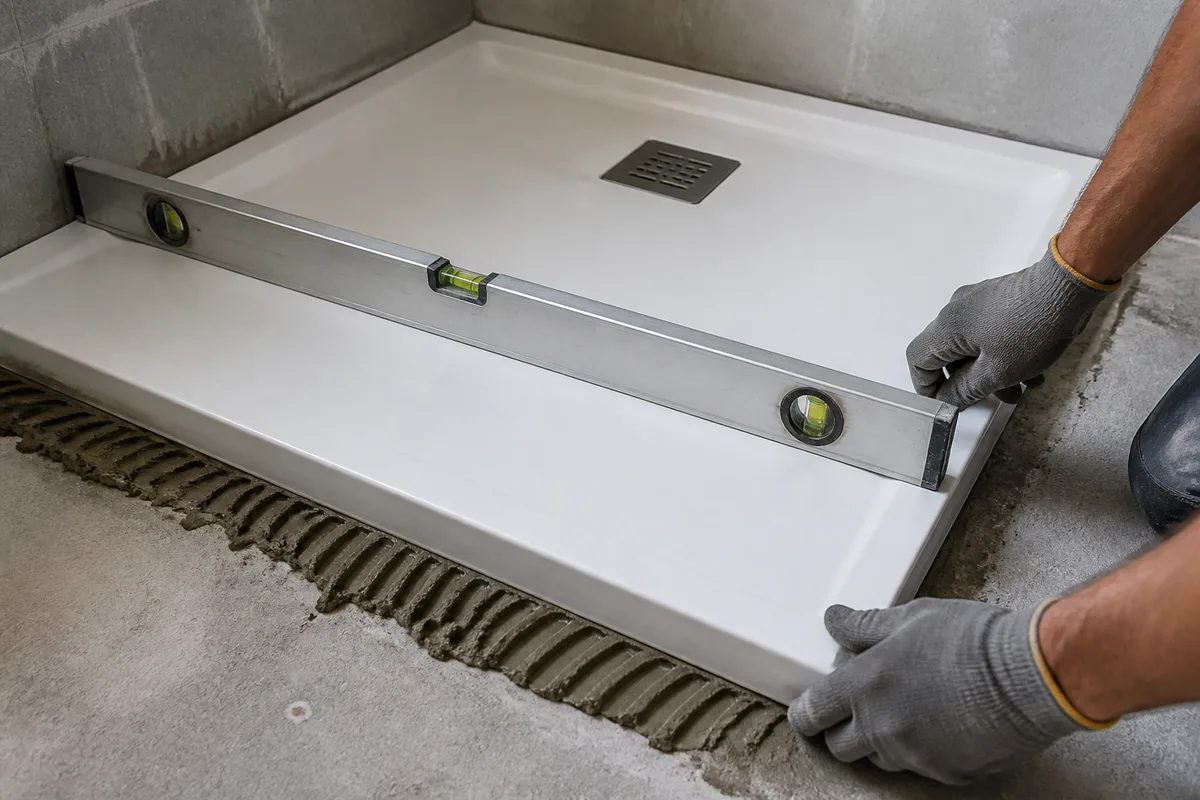

Niveau à bulle posé sur un receveur de douche neuf pendant le réglage de la pose

La pose commence par un essai à blanc, receveur posé sans colle, pour valider l’aplomb, les jeux avec les murs et la position de la bonde face au manchon. Ce test évite la découverte désagréable du bac qui ne se centre pas une fois la colle appliquée.

Le raccordement se prépare hors du bac : bonde montée avec son joint côté receveur, serrée à la main puis d’un quart de tour à l’outil, sans excès sous peine de fissurer l’émail. Le siphon se raccorde à l’évacuation avec une pente régulière vers la chute. Sur une douche, le diamètre d’évacuation couramment retenu est de quarante millimètres, et la canalisation doit descendre franchement, sans contre-pente ni ventre où l’eau stagne.

Le calage du receveur conditionne la tenue dans le temps. Un lit de mortier-colle plein, taloché à la spatule crantée, supporte mieux qu’une pose sur quatre plots qui laisse le fond travailler. Le contrôle se fait au niveau à bulle dans les deux sens, avec une très légère pente vers la bonde, avant que la colle ne commence à prendre. Un receveur posé rigoureusement horizontal retient toujours un fond d’eau.

L’essai en eau se fait avant toute finition. Bouchez la bonde, remplissez de quelques centimètres d’eau, attendez une heure et inspectez le raccordement par en dessous quand l’accès existe. Ce contrôle prend une heure et évite de tout redéposer après carrelage.

Étanchéité et finitions

Application d’un joint silicone sanitaire au pistolet le long d’un receveur de douche

La jonction entre le receveur et le mur est l’endroit exact où les infiltrations se déclarent. La règle tient en un mot : cette liaison doit rester souple. Un joint de mortier rigide se fissure au premier mouvement du bac sous le poids d’un utilisateur, et l’eau passe.

L’ordre des opérations compte autant que le produit :

  • appliquer une bande d’étanchéité souple en fond d’angle, collée sur le support, avant la repose du carrelage ;
  • reposer la rangée basse de carreaux en laissant un jeu de quelques millimètres au-dessus du rebord ;
  • combler ce jeu avec un mastic silicone sanitaire, lissé en une seule passe, jamais rattrapé le lendemain.

Le joint silicone se pose sur des surfaces sèches et dégraissées, sinon il décolle en quelques mois. Comptez vingt-quatre heures avant la première douche, délai que la plupart des notices indiquent et que la plupart des bricoleurs ignorent. Le même soin s’applique aux petits raccords de robinetterie, dont la reprise suit la logique décrite pour réparer un robinet qui goutte.

Ce qui fait basculer le chantier chez un professionnel

Trois situations changent la nature du travail. Le déplacement de l’évacuation, d’abord, qui suppose de casser la chape et de recréer une pente correcte sur plusieurs mètres. Le plancher bois, ensuite, où le poids d’un receveur en grès et l’étanchéité demandent une reprise structurelle. La transformation en douche de plain-pied, enfin, qui exige un décaissé du support et une étanchéité sous carrelage complète.

Une infiltration ancienne découverte à la dépose relève de la même logique. Un support gorgé d’eau met des semaines à sécher, et refermer trop tôt garantit le retour du problème, avec en prime des désordres sur le plafond du dessous. Mieux vaut interrompre le chantier une semaine que le refaire une seconde fois.

Le budget et la durée suivent la même logique. Un remplacement à l’identique demande un week-end à deux personnes, en comptant le temps de séchage de la colle et du silicone, et le poste principal reste le receveur lui-même. Un déplacement d’évacuation ou une reprise de support ajoute plusieurs jours et fait intervenir un carreleur pour la remise en état. Prévoir cette bifurcation dès le départ, plutôt que de la découvrir un dimanche soir, change complètement la manière d’organiser la salle de bain pendant les travaux.

Un dernier réflexe évite bien des ennuis : profitez de l’accès ouvert pour contrôler l’état des flexibles, du robinet d’arrêt et de l’isolation des canalisations encastrées. Ces éléments sont invisibles une fois la douche remontée, et leur remplacement coûte quelques euros à ce moment précis. La même logique de contrôle vaut pour le reste du réseau d’eau chaude, notamment les radiateurs, dont l’entretien annuel commence par une purge dans les règles.

Prochaine étape : mesurez la hauteur disponible sous la bonde actuelle et le diamètre de l’évacuation, puis notez ces deux valeurs sur votre téléphone. Ce sont elles, et non la couleur du bac, qui décideront du modèle que vous pouvez réellement poser.
